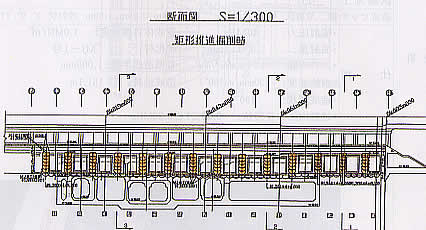

本工事
概 要
工 事 名
曳舟〜業平橋(押上)間複服々線工事(1)
発 注 者
東武鉄道
施 工 者
(株)大林組
種 類
鉄道
施工場所
東京都墨田区
掘削工法
開削
施工箇所掘削方式
開削

MJSの
施工条件
施工箇所
既設鉄道駅下部
既設構造物
京成電鉄・都営地下鉄押上駅
地盤状況
土被り

GL-11.0m

地質
粘土質シルト(0<N<2)
湧水状況
地下水位はGL-2.0mに存在する
使用目的
開削に先行して設置する中間杭打設用ボックスの、推進時に予想される既設構造物の変状を防止する。
検討概要
比較工法
水平機械撹拌工
選定理由
・長距離施工が可能である。
・障害物に対応できる。

設 計
試験施工
実施した
造成ピッチ
縦:0.8m、横:1.5m
仕 様

・噴射圧力:400MPa
・噴射量:90L/min
・エアー量:0.8〜1.2Nm3/min
・引抜速度:20min/m(180°)
・造成形状:180°
・地盤内圧力管理値:0.05≦P≧0.10MPa

・造成体目標強度:1.0MN/m2
・硬化材:MJ−1号
・目標造成半径:900mm
・造成延長:27.6m〜33.3m

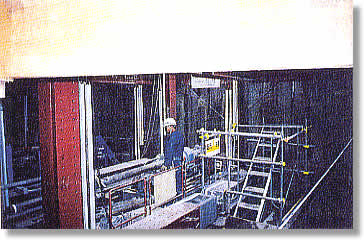

施工状況

施工実績
施工状況
施工延長
2,946m
造成本数
99本
削掘延長
3,203m
噴射総量
5,302m3
工 期
'99.7〜12
稼動台数
3セット
使用機械
削孔機
SHV-65・SI-40(改良)
機械寸法
L×W×H(3.20×1.98×1.40m)
造成機
SHV-65・SI-40(改良)
機械寸法
L×W×H(3.20×1.98×1.40m)
使用ロッド
削孔・造成兼用ロッドφ142mm(多孔管)
材料
硬化材の配合
MJ-1号 ・セメント:760kg/m3
・混和剤(メトルエイドF):8kg/m3
・水:752g/m3
拝泥処理
コンテネ車より、中間処理場へ搬送し処理した。

施工状況
