本工事
概 要 |
工 事 名
|
両国幹線工事その2立坑その3工事(水平方向) |
発 注 者
|
東京都下水道局 |
|
施 工 者
|
三井建設・白石建設JV | |||
|
種 類
|
下水道幹線 |
施工場所
|

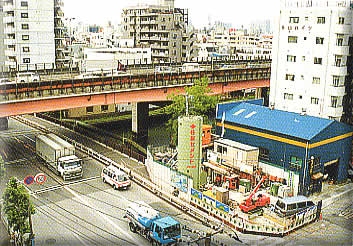

東京都墨田区緑3 | |
|
掘削工法
|
シールド |
施工箇所掘削方式
|
シールド | |
|
MJSの
施工条件 |
地盤状況
|
土被り
|
15〜20m程度 |
N値
|
1〜5 |
|
地質
|
有楽町層群(沖縄層)。小貝殻若干混じりシルトよりなる。 | ||||
|
湧水状況
|
地下水位はGL-2m。
|
||||
|
使用目的
|
シールド推進による堅川及び三之橋、ガズ管への影響防止。
|
||||
|
検討概要
|
比較工法
|
1.薬液注入工法、2.コラムジェット工法 | |||
|
選定理由
|
・立坑内より水平に施工できるので河川部の仮説がいらない。 ・地盤内の圧力管理を行なうので施工中における地盤変動がない。 |
||||
|
設 計
|

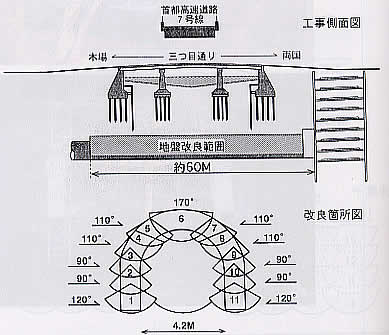

造成範囲
|
縦横方向延長 | 54.5m | |
| 横断方向延長 | シールドを覆うアーチ型。 | |||
|
試験施工
|
行なわなかった。
|
|||
|
造成ピッチ
|
縦ピッチ 0.8〜1.3m | |||
|
仕 様
|
・噴射圧力:400kgf/cm2 |
・目標造成半径:1400mm |
||
|
施工概要
|
|
施工実績
|

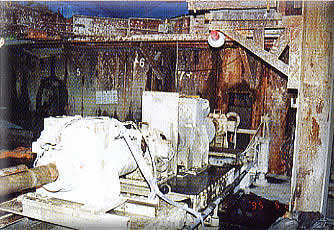

施工状況
|
施工延長
|
599.5m |
造成本数
|
11本 | |
|
削掘延長
|
633.6m |
噴射総量
|
834m3 | |||
|
工 期
|
'95.2〜'95.6 |
稼動台数
|
1セット | |||
|
使用機械
|
削孔機
|
H-300 |
機械寸法
|
L*W*H(6.2*1.98*1.4m) | ||
|
造成機
|
H-300(削孔兼用) |
機械寸法
|
L*W*H(6.2*1.98*1.4m) | |||
|
使用ロッド
|
削孔ロッドアウターφ165mm インナーφ80mm 造成ロッドφ132mm(多孔管) | |||||
|
材料
|
硬化材の配合
|
|
||||
|
拝泥処理
|
拝泥運搬車により、処理場へ搬送し、処理した。 | |||||
|
施工状況
|
|
|
